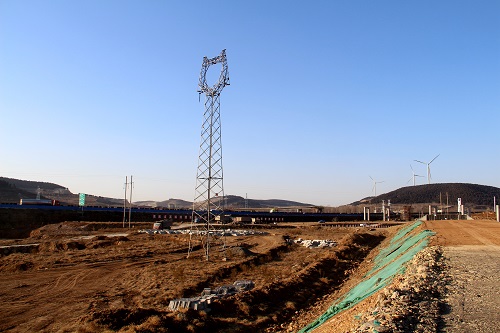

12月17日,七分公司泰东项目最后一条110KVA高压线---平孝线迁改成功,标志着泰东项目2标段110KVA高压线迁改工作最终落下了帷幕。
110KVA高压线的迁改是该项目迁改长度最长、涉及村庄最多、征迁工作最困难,施工难度系数最大,施工工期最长的一项征拆工作。虽然泰东项目不是高压线迁改牵头单位,但为了尽早拆除高压线,自110KVA高压线迁改工作启动以来,项目领导辖征迁部全员积极与相关各部门协调,解决问题,最终110KVA高压线平孝线于12月14日提接成功。12月17日,影响高速施工的所有旧线路、铁塔全部拆除完成。至此,泰东项目110KVA高压线的迁改工作圆满完成。
平孝线的成功迁改,为泰东项目提供三座桥和一处分离立交约90000方路基土石方的填筑、20根桩基的施工、73000米的碎石桩施工的工作面。不仅为项目施工提供安全的工作面,而且也为泰东项目枢纽性工程孔村互通的全面施工打下了坚实的基础,更为项目施工的快速推进创造了有利条件,对项目顺利完工有着深远的意义。
